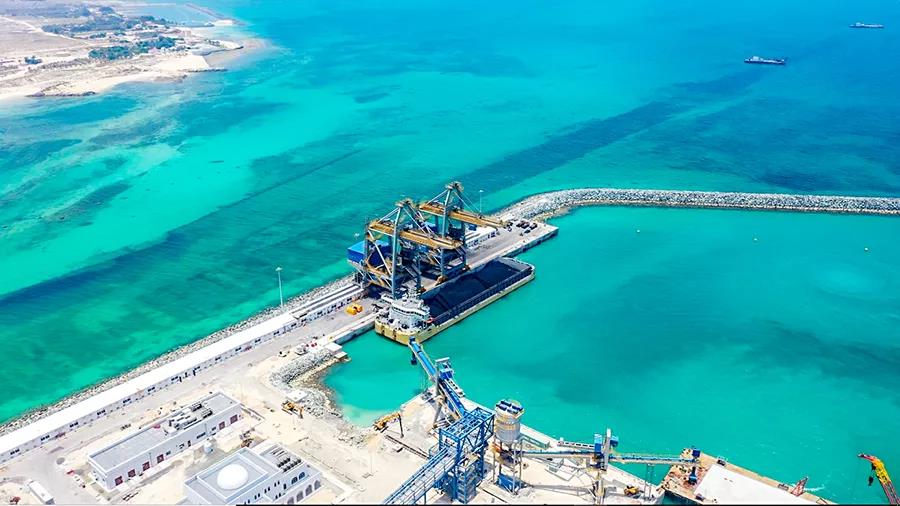

迪拜当地时间7月20日凌晨4时34分,哈电国际承建的迪拜哈斯彦4×600MW清洁燃煤电站项目输煤系统两个阶段卸煤性能考核试验顺利完成,累计卸煤25万吨。
此次卸煤性能考核试验包含两个阶段,第一阶段卸煤性能考核试验于迪拜当地时间5月28日凌晨0时58分顺利完成,总卸煤量161975吨,历时七天七夜;第二阶段卸煤性能考核试验于迪拜当地时间7月16日15时开始,历时三天三夜的连续奋战,总卸煤量88310吨。
为保证此次卸煤性能考核试验顺利完成,哈斯彦项目团队争分夺秒地开展输煤系统卸煤工作。哈斯彦项目部组织各合作单位,采取24小时专组轮班负责制度,项目团队充分发扬攻坚克难、连续作战的战斗精神,克服项目现场近50摄氏度高温酷暑、海域天气变化等多种不利因素影响,时刻记录海运、卸煤等各个过程所有用时及相关数据。并实时分析各过程用时,针对每个可优化过程和环节统一调配现场资源,第一时间组织各合作单位人员解决出现问题,圆满完成了两个阶段输煤系统卸煤性能考核试验。
