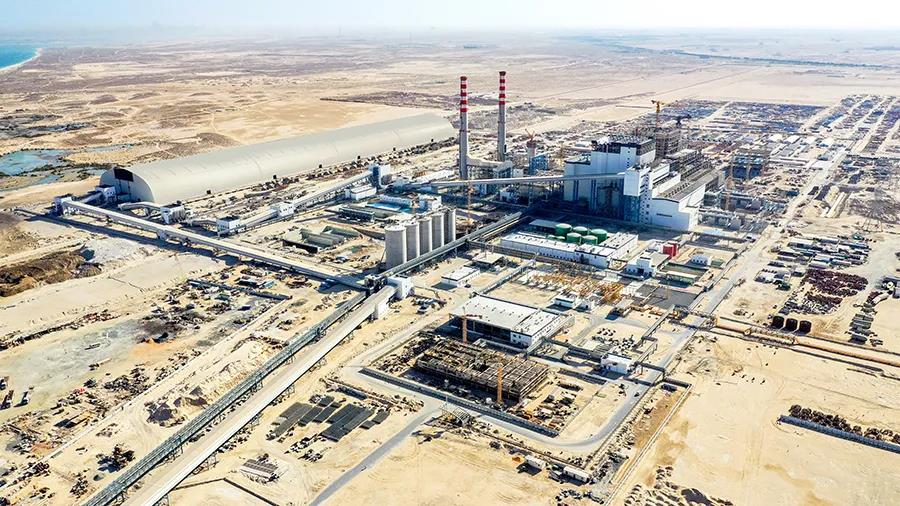

迪拜当地时间11月18日16时43分,哈电集团国际公司承建的迪拜哈斯彦4×600MW清洁燃煤电站项目1号机组小岛试验顺利完成,并再次并网成功。 至此,1号机组合同项下所有考核试验已经全部顺利完成,通过业主见证及认可。主要包括燃煤及燃天然气可靠性运行、性能试验以及小岛试验等,试验期间机组运行平稳,各项参数均满足合同要求。目前,1号机组商业运行条件已经全部达成,哈电国际已向业主方申请1号机组正式进入商业运行。
2020年新年伊始,哈斯彦项目团队克服全球疫情以及调试运行人员不足等影响,同心协力,攻坚克难,带领各合作单位加班加点,顺利完成1号机组重大节点工作和各项考核试验,有力保障了1号机组顺利投入商业运行。
